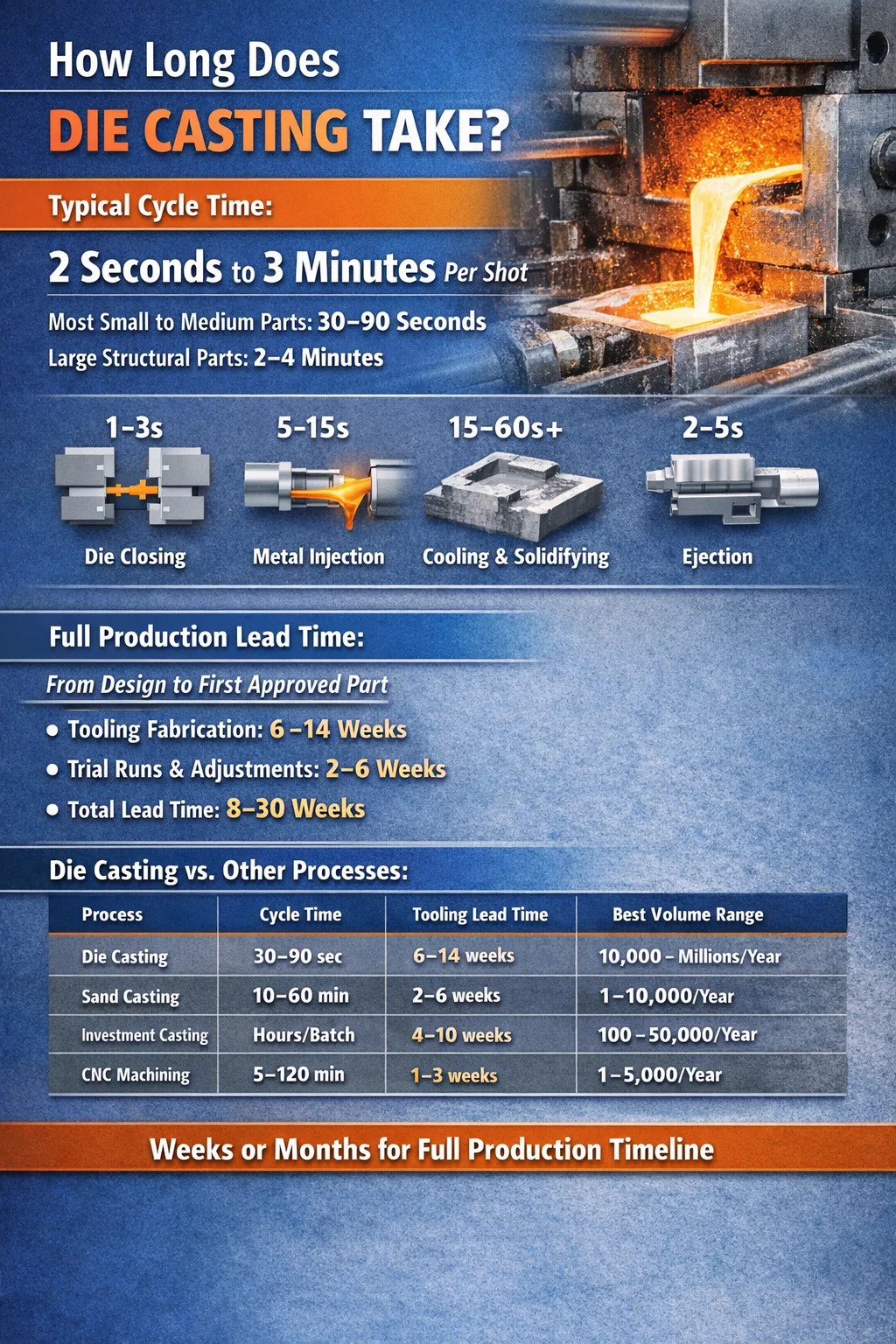

Jak długo Odlewanie ciśnieniowe Weź? Bezpośrednia odpowiedź
Pojedynczy cykl odlewania ciśnieniowego zwykle trwa od 2 sekundy do 3 minut , w zależności od rozmiaru części, rodzaju stopu, grubości ścianki i konfiguracji maszyny. W przypadku większości małych i średnich komponentów aluminiowych lub cynkowych — stosowanych we wspornikach, obudowach i elektronice użytkowej samochodów — realistyczny czas cyklu mieści się w przedziale od 30 i 90 sekund . Duże elementy konstrukcyjne z magnezu lub aluminium do pojazdów elektrycznych mogą wydłużyć to okno do 2–4 minut na strzał.
Liczba czasu cyklu opowiada tylko część historii. Zanim pierwsza dobra część zjedzie z linii, operacja odlewania ciśnieniowego obejmuje wykonanie oprzyrządowania (co może zająć 6–14 tygodni), ustawienie maszyny, wstępne podgrzewanie matrycy, strzały próbne i weryfikację wymiarów. Od surowego projektu do zatwierdzonej części produkcyjnej, pełny harmonogram mierzony jest w tygodniach lub miesiącach, a nie sekundach.
Zrozumienie zarówno cyklu pojedynczego strzału, jak i całkowitego harmonogramu produkcji pomaga kupującym, inżynierom i zespołom operacyjnym ustalić realistyczne oczekiwania i uniknąć kosztownych błędów w harmonogramie.
Proces odlewania ciśnieniowego: podział czasu etap po etapie
Każdy cykl odlewania ciśnieniowego składa się z kilku kolejnych etapów. Każdy z nich pochłania czas, a opóźnienia na każdym etapie wchodzą w skład całego cyklu. Oto, co faktycznie dzieje się w każdym ujęciu:
Zamykanie i zaciskanie matrycy
Dwie połówki matrycy — nieruchoma połowa matrycy i połowa matrycy wypychającej — są łączone ze sobą i blokowane pod dużą siłą zaciskającą. W przypadku 400-tonowej maszyny z zimną komorą ten krok trwa mniej więcej 1–3 sekundy . Większe maszyny o większym udźwigu przenoszą większą masę i samo zamknięcie i potwierdzenie blokady może zająć 3–5 sekund. Niewystarczająca siła mocowania prowadzi do defektów wypływki, dlatego nie można dowolnie przyspieszać tego kroku.
Wtrysk metalu
Roztopiony metal jest wtłaczany pod ciśnieniem do wnęki matrycy. W przypadku odlewania ciśnieniowego w gorącej komorze — stosowanego głównie do stopów cynku, ołowiu i cyny — mechanizm wtryskowy jest zanurzony w stopie, dzięki czemu czas napełniania jest niezwykle krótki: 0,01 do 0,5 sekundy . W przypadku odlewania ciśnieniowego w zimnej komorze — stosowanego do aluminium, miedzi i magnezu — metal należy najpierw wlać do oddzielnej tulei wtryskowej, dodając kilka sekund przed rozpoczęciem wtryskiwania. Rzeczywiste wypełnienie ubytków w procesach w komorze zimnej nadal ma miejsce 0,01 do 0,1 sekundy , ale całkowita faza wtrysku, łącznie z kadzią, trwa bliżej 5–15 sekund.
Zestalanie i chłodzenie
Jest to najdłuższa faza w większości cykli odlewania ciśnieniowego. Po wtryskiwaniu metal musi wystarczająco ostygnąć, aby uzyskać wystarczającą sztywność strukturalną umożliwiającą wyrzucenie bez zniekształceń. Czas chłodzenia zależy od geometrii części, grubości ścianki, właściwości stopu oraz od tego, jak dobrze zaprojektowano i utrzymano kanały chłodzące wodą matrycy.
Cienkościenne części cynkowe (ściany o grubości 1,5–2,5 mm) mogą się zestalić 3–8 sekund . Zwykle potrzebne są części aluminiowe ze ściankami o grubości 3–5 mm 15–40 sekund . Mogą być wymagane grube konstrukcyjne odlewy aluminiowe o przekrojach 6–10 mm 60–120 sekund lub więcej. Skrócenie czasu chłodzenia bez powodowania porowatości lub wypaczeń jest jednym z głównych wyzwań inżynieryjnych w przypadku wielkoseryjnych odlewów ciśnieniowych.
Otwieranie matrycy i wyrzucanie części
Gdy część jest wystarczająco solidna, matryca otwiera się, a kołki wypychające wypychają odlew z wnęki. Ta mechaniczna sekwencja zwykle trwa 2–5 sekund . Części spadają na przenośnik lub do zbiornika hartowniczego. Siłę wyrzutu należy dokładnie skalibrować — za mała i część się zakleszcza; za dużo i cienkie elementy pękają lub deformują się.
Smarowanie matrycy i resetowanie
Po wyrzuceniu roboty lub systemy natryskowe nakładają smar uwalniający matrycę (zwykle na bazie wody) na powierzchnie wnęki. Zapobiega to przywieraniu i pomaga kontrolować temperaturę matrycy. Czas natryskiwania różni się od 2 do 10 sekund w zależności od złożoności matrycy i liczby dysz natryskowych. Cykle przedmuchu w celu usunięcia nadmiaru smaru wydłużają się o kolejne 1–3 sekundy. Następnie matryca zamyka się i rozpoczyna się następny cykl.
Typowe czasy cykli według stopu i typu części
Różne stopy mają różne właściwości termiczne, ciśnienia wtrysku i zachowania podczas krzepnięcia. Poniższa tabela przedstawia reprezentatywne czasy cykli dla popularnych materiałów do odlewania ciśnieniowego dla różnych kategorii wielkości części:
| Stop | Rozmiar części | Typowy czas cyklu | Typ procesu |
|---|---|---|---|
| Cynk (Zamak) | Mały (<100g) | 2–10 sekund | Gorąca komora |
| Cynk (Zamak) | Średni (100–500 g) | 10–30 sekund | Gorąca komora |
| Aluminium (ADC12 / A380) | Mały (<300g) | 20–45 sekund | Zimna komora |
| Aluminium (ADC12 / A380) | Średni (300g–2kg) | 45–90 sekund | Zimna komora |
| Aluminium (konstrukcyjne) | Duży (>2kg) | 90–180 sekund | Zimna komora |
| Magnez (AZ91D) | Mały i średni | 15–50 sekund | Komora gorąca lub zimna |
| Miedź / mosiądz | Mały i średni | 30–90 sekund | Zimna komora |
Cynk konsekwentnie zapewnia najkrótsze czasy cykli ze względu na niższą temperaturę topnienia (około 380–420°C), szybsze krzepnięcie i kompatybilność z maszynami z gorącą komorą, które eliminują etap kadzi. Aluminium wymaga znacznie dłuższego czasu chłodzenia ze względu na wyższą masę termiczną i temperaturę zalewania (620–680°C). Stopy miedzi o temperaturach odlewania powyżej 900°C wymagają wytrzymałych materiałów matrycowych i wydłużonego chłodzenia, co czyni je jednymi z najwolniejszych w procesie odlewania ciśnieniowego.
Czynniki kontrolujące czas trwania odlewania ciśnieniowego
Czas cyklu nie jest dowolną liczbą przypisaną przez producenta maszyny. Wynika to ze specyficznych zmiennych fizycznych i procesowych, które inżynierowie mogą mierzyć, modelować i – w znacznym stopniu – kontrolować. Najbardziej wpływowe czynniki to:
Grubość ścianki i geometria części
Czas chłodzenia skaluje się mniej więcej wraz z kwadratem grubości ścianki. Podwój grubość ścianki, a wymagany czas chłodzenia wydłuży się mniej więcej czterokrotnie, przy pozostałych równych wartościach. Część o nominalnej ściance 3 mm, która schładza się w 20 sekund, będzie potrzebowała około 80 sekund, jeśli zostanie przeprojektowana na 6 mm. Właśnie dlatego w ramach przeglądów projektowania pod kątem produktywności (DFM) konsekwentnie naciska się na jednolite, cienkie ścianki — nie tylko po to, aby zaoszczędzić materiał, ale także po to, aby zapewnić rozsądne czasy cykli i koszty jednostkowe.
Geometria wpływa również na czas wypełnienia. Złożone wgłębienia z wąskimi kanałami, cienkimi żebrami i wieloma rdzeniami wymagają mniejszych prędkości wtrysku lub stwarzają ryzyko porowatości wywołanej turbulencjami. Części z głębokimi kieszeniami lub podcięciami wymagają działań bocznych (rdzenie przesuwne), które dodają mechaniczne kroki do sekwencji otwierania i zamykania.
Zarządzanie temperaturą matrycy
Temperatura matrycy ma bezpośredni i potężny wpływ na czas cyklu. Matryce, które działają zbyt zimno, powodują przedwczesne krzepnięcie, nieprawidłowe biegi i zimne zamknięcia. Zbyt gorące matryce wydłużają czas chłodzenia i stwarzają ryzyko lutowania (metal przykleja się do matrycy). Optymalnym oknem temperatury matrycy do odlewania ciśnieniowego aluminium jest zazwyczaj 150–250°C na powierzchni wnęki, utrzymywane poprzez połączenie wewnętrznych kanałów chłodzenia wodą i zewnętrznego chłodzenia natryskowego.
Sterowniki temperatury matrycy (DTC) przepuszczają podgrzaną wodę lub olej przez matrycę, aby ustabilizować temperaturę podczas rozruchu i utrzymać ją podczas ciągłej produkcji. Dobrze zaprojektowany obwód chłodzenia może skrócić czas krzepnięcia o 20–35% w porównaniu z niezoptymalizowaną matrycą o tej samej geometrii. Źle umieszczone przewody chłodzące — zbyt daleko od grubych odcinków — pozostawiają gorące punkty, które zmuszają operatorów do sztucznego wydłużania czasu chłodzenia, aby uniknąć wypaczeń lub pęcherzy na częściach.
Tonaż i prędkość maszyny
Maszyny o większym tonażu przesuwają cięższe płyty i wymagają więcej czasu na otwarcie i zamknięcie matrycy, nawet w przypadku szybkich napędów hydraulicznych lub elektrycznych. Maszyna o masie 160 ton może zakończyć cykl zaciskania w 1,5 sekundy; w przypadku maszyny o masie 2000 ton wykonującej konstrukcyjne części samochodowe samo zamocowanie może zająć 5–8 sekund. Elektryczne maszyny do odlewania ciśnieniowego (napędzane serwonapędem) zazwyczaj osiągają szybsze i bardziej powtarzalne ruchy zaciskania i wtrysku niż starsze maszyny wyposażone wyłącznie w układ hydrauliczny, często przycinając części średniej wielkości przez 2–5 sekund na cykl.
Liczba ubytków
Matryce wielogniazdowe wytwarzają więcej części na strzał bez proporcjonalnego wydłużania czasu cyklu. Matryca z pojedynczą wnęką do małego złącza cynkowego może pracować z prędkością 15 sekund na cykl, dając 4 strzały na minutę. 16-gniazdowa matryca do tej samej części na tej samej maszynie nadal pracuje z szybkością około 15–20 sekund na cykl, ale teraz produkuje 16 części na cykl zamiast jednej, co skutecznie skraca czas wytwarzania jednej części z 15 sekund do poniżej 1,5 sekundy. Kompromisem jest wyższy koszt matrycy (16-gniazdowa matryca cynkowa może kosztować 80 000–150 000 USD w porównaniu z 15 000–30 000 USD w przypadku pojedynczej matrycy) i bardziej złożona kontrola jakości.
Poziom automatyzacji
Operacje ręczne — gdy operator pobiera metal, ręcznie usuwa części i natryskuje matrycę za pomocą ręcznego pistoletu — wprowadzają zmienność czasu cyklu wynoszącą 10–30%. Robotyczna ekstrakcja, zautomatyzowane systemy natryskowe i zintegrowane prasy do przycinania eliminują tę zmienność. We w pełni zautomatyzowanych zakładach produkujących części samochodowe na dużą skalę zmienność między cyklami jest rutynowo utrzymywana na poziomie poniżej 1 sekundy, co umożliwia dokładne prognozowanie wydajności i stałą jakość metalurgiczną.
Czasy realizacji odlewów ciśnieniowych: od projektu do pierwszej części produkcyjnej
Dla kupujących i kierowników projektów czas cyklu na zdjęcie jest często mniej bezpośrednio istotny niż całkowity czas realizacji od zamówienia do pierwszej zatwierdzonej wysyłki. Ta oś czasu dzieli się na kilka odrębnych faz:
Projektowanie i produkcja oprzyrządowania
Matryce do odlewania ciśnieniowego to złożone, precyzyjnie obrobione narzędzia wykonane ze stali narzędziowej do pracy na gorąco H13 lub gatunków równoważnych. Narzędzie do odlewania ciśnieniowego aluminium o średniej złożoności — z pojedynczą wnęką, umiarkowaną geometrią, bez działań ubocznych — zwykle wykonuje 6–10 tygodni do wykonania na podstawie zatwierdzonego projektu. Mogą być wymagane matryce z wieloma działaniami bocznymi, złożonym chłodzeniem wewnętrznym lub wąskimi tolerancjami wymiarowymi 10–16 tygodni . Koszt oprzyrządowania waha się od około 15 000 dolarów za prostą matrycę cynkową do ponad 300 000 dolarów za dużą konstrukcyjną matrycę aluminiową z systemami próżniowymi i wieloma rdzeniami.
Dostawcy w Chinach i Azji Południowo-Wschodniej często podają 4–6 tygodni na oprzyrządowanie, ale często wyklucza to cykle przeglądu projektu i może obejmować skompresowane ramy czasowe, które zwiększają liczbę próbnych prób i opóźniają zatwierdzenie części.
Zdjęcia próbne i kwalifikacja części
Po zamontowaniu matrycy na maszynie proces rozpoczyna się od strzałów T1 (pierwsza próba). Te wstępne wtryski służą do ustalenia podstawowych parametrów procesu — prędkości wtrysku, ciśnienia napełniania, temperatury matrycy i czasu chłodzenia. Niezwykle rzadko zdarza się, aby matryca wytworzyła zgodne części już pierwszego dnia prób. Budżet większości programów 2–4 rundy prób w ciągu 2–6 tygodni w celu dostrojenia procesu, usunięcia odchyleń wymiarowych i usunięcia wad powierzchniowych.
Odlewy ciśnieniowe do zastosowań motoryzacyjnych wymagają PPAP (proces zatwierdzania części produkcyjnych) lub równoważnej dokumentacji, w tym raportów wymiarowych, certyfikatów materiałowych i badań możliwości procesu (Cpk ≥ 1,67 dla cech krytycznych). Ten etap dokumentowania może wydłużyć się o kolejne 2–4 tygodnie po przejściu kontroli wymiarowej części.
Podsumowanie całkowitego czasu realizacji
- Część prosta, bez działań ubocznych, niezwiązana z motoryzacją: 8–14 tygodni od zamówienia oprzyrządowania do pierwszej zatwierdzonej wysyłki
- Odlewy samochodowe o średniej złożoności: 14–22 tygodnie
- Duża część konstrukcyjna z odlewu próżniowego i PPAP: 20–30 tygodni
- Odlewanie prototypów pod ciśnieniem (miękkie oprzyrządowanie, matryce aluminiowe lub kirksite): 2–4 tygodnie , ograniczona objętość, niższa dokładność
Odlewanie ciśnieniowe w gorącej komorze i w zimnej komorze: porównanie czasu
Dwie główne kategorie procesów odlewania ciśnieniowego różnią się znacznie szybkością ze względu na ich podstawową architekturę mechaniczną:
Odlewanie ciśnieniowe w gorącej komorze
W maszynach gorącokomorowych cylinder wtryskowy (gęsia szyja) jest trwale zanurzony w kąpieli roztopionego metalu. Kiedy tłok cofa się, metal automatycznie wypełnia komorę. Kiedy się posuwa, metal jest przepychany przez gęsią szyję do matrycy. Ponieważ nie ma oddzielnego etapu chochli, czasy cykli są znacznie krótsze — małe części cynkowe mogą być obrabiane z szybkością 300–500 strzałów na godzinę na matrycach wielogniazdowych. Proces ten ogranicza się do stopów o niskiej temperaturze topnienia (cynk, ołów, cyna, trochę magnezu), ponieważ wyższe temperatury szybko degradują zanurzone elementy.
Odlewanie ciśnieniowe w zimnej komorze
Maszyny z zimną komorą oddzielają mechanizm wtryskowy od pieca do topienia. Przed każdym cyklem operator lub zautomatyzowany robot kadziowy przenosi odmierzoną porcję metalu do tulei wtryskowej. To dodaje 5–15 sekund na cykl w porównaniu z komorą gorącą, ale umożliwia obróbkę stopów wysokotemperaturowych, takich jak aluminium, magnez i miedź, które zniszczyłyby zanurzoną gęsią szyję. Większość odlewów ciśnieniowych na wagę – zwłaszcza części aluminiowych do samochodów – wykorzystuje maszyny zimnokomorowe.
W praktyce złącze cynkowe wyprodukowane na maszynie z gorącą komorą może kosztować 0,08–0,25 USD za sztukę w samym czasie cyklu. Ta sama geometria części przeprojektowana z aluminium na maszynie z zimną komorą może wiązać się z kosztami cyklu wynoszącymi 0,40–1,20 USD za sztukę, co jest prawdziwym czynnikiem kosztowym w zastosowaniach elektroniki użytkowej o dużej objętości, gdzie liczy się każda sekunda w setkach milionów jednostek rocznie.
Szybkość odlewania ciśnieniowego w porównaniu z innymi procesami produkcyjnymi
Odlewanie ciśnieniowe to jedna z najszybszych metod produkcji złożonych części metalowych na dużą skalę, ale jej przewaga w zakresie szybkości jest najbardziej widoczna przy dużych nakładach. Porównanie z innymi powszechnymi procesami formowania metali wyjaśnia, na czym polega odlewanie ciśnieniowe:
| Proces | Czas cyklu (część średnia) | Czas realizacji oprzyrządowania | Najlepszy zakres głośności |
|---|---|---|---|
| Odlewanie ciśnieniowe | 30–90 sekund | 6–14 tygodni | 10 000 milionów rocznie |
| Odlewanie piasku | 10–60 minut | 2–6 tygodni | 1–10 000/rok |
| Casting inwestycyjny | Godziny na partię | 4–10 tygodni | 100–50 000/rok |
| Obróbka CNC | 5–120 minut | 1–3 tygodnie (oprawy) | 1–5 000/rok |
| Trwałe odlewanie form | 2–10 minut | 4–8 tygodni | 1 000–100 000/rok |
Przewaga szybkości odlewania ciśnieniowego w porównaniu z odlewami piaskowymi i odlewami traconymi jest znaczna — często od 10 do 50 razy większa na część przy pełnej produkcji. Ta przewaga szybkości w połączeniu z doskonałą powtarzalnością wymiarów (rutynowo utrzymywane są tolerancje ± 0,1 mm w przypadku elementów niekrytycznych) wyjaśnia, dlaczego odlewanie ciśnieniowe dominuje w produkcji samochodów, elektroniki użytkowej i urządzeń w ilościach przekraczających około 10 000 części rocznie.
Strategie skracania czasu cyklu odlewania ciśnieniowego
Przy produkcji wielkoseryjnej nawet 5-sekundowe skrócenie czasu cyklu przekłada się bezpośrednio na wymierne oszczędności. Część pracująca z szybkością 60 sekund na cykl na maszynie o obciążeniu 120 USD/godzinę kosztuje 2,00 USD za cykl. Skróć ten czas do 50 sekund, a koszt jednostkowy spadnie do 1,67 USD — co oznacza redukcję o 16,5% bez zmiany materiału, robocizny i kosztów ogólnych. Przy 1 milionie części rocznie oznacza to 330 000 dolarów rocznej oszczędności wynikającej z pojedynczego ulepszenia procesu. Najbardziej skuteczne strategie skracania czasu cyklu to:
Zoptymalizuj projekt obwodu chłodzącego
Chłodzenie konforemne — gdzie kanały chłodzące podążają za konturem wnęki, a nie biegną po liniach prostych — może skrócić czas chłodzenia 20–40% w porównaniu do konwencjonalnych kanałów wierconych. Kanały konformalne są produkowane przy użyciu technologii wytwarzania przyrostowego (drukowanie 3D wkładek ze stali narzędziowej) i umieszczają wodę chłodzącą znacznie bliżej skomplikowanych powierzchni. Początkowa dopłata do kosztów oprzyrządowania (zwykle dodatkowe 10 000–40 000 USD za zestaw płytek) szybko się zwraca w przypadku programów masowych.
Prawidłowo stosuj ciśnienie intensyfikujące
Zastosowanie wysokiego ciśnienia intensyfikującego (ciśnienie drugiej fazy) natychmiast po wypełnieniu wnęki wciska metal w każdy szczegół i kompensuje skurcz podczas krzepnięcia. Właściwa intensyfikacja zmniejsza mikroporowatość, co z kolei pozwala uzyskać cieńsze ścianki – które szybciej się schładzają. Jest to pośrednia, ale skuteczna droga do skrócenia czasów cykli poprzez większą pewność konstrukcji części.
Minimalizuj temperaturę wyrzutu
Części mogą być wyrzucane w wyższych temperaturach, niż zakłada wielu operatorów, pod warunkiem, że geometria nie jest podatna na wypaczenia, a położenie sworznia wypychacza jest prawidłowe. Testowanie za pomocą obrazowania termowizyjnego i pomiaru wypaczenia umożliwia zespołom eksperymentalne określenie minimalnego bezpiecznego czasu chłodzenia. W wielu programach produkcyjnych czas chłodzenia jest o 10–20% dłuższy niż jest to konieczne po prostu dlatego, że nigdy nie poddano ich ponownej optymalizacji po wstępnej konfiguracji.
Wdrażaj monitorowanie procesów w czasie rzeczywistym
Nowoczesne maszyny do odlewania ciśnieniowego wyposażone w czujniki ciśnienia wnęki, prędkości tłoka i temperatury matrycy mogą automatycznie dostosowywać parametry procesu od strzału do strzału. Ta adaptacyjna kontrola zapobiega zbyt konserwatywnym czasom chłodzenia, które operatorzy ustawiają ręcznie, aby uniknąć sporadycznych wadliwych strzałów. Stałe warunki procesu zmniejszają również ilość złomów, co skutecznie poprawia przepustowość netto bez zmiany cyklu maszyny.
Przeprojektowanie pod kątem jednolitej grubości ścianki
Grube występy, żebra lub podkładki, które znacznie odbiegają od nominalnej grubości ścianki, tworzą gorące punkty, które decydują o minimalnym czasie chłodzenia całej części. Wydrążanie grubych sekcji, dodawanie przejść promieniowych i zastąpienie pełnych podkładek żebrowanymi strukturami może wyeliminować te wąskie gardła. W jednym udokumentowanym przeprojektowaniu wspornika samochodowego zmniejszenie maksymalnej ścianki z 8 mm do 5 mm (przy zachowaniu wytrzymałości dzięki geometrii żeber) skróciło czas chłodzenia z 75 sekund do 42 sekund — redukcja o 44%, która przeniosła część do znacznie mniejszej i tańszej klasy maszyn.
Operacje po castingu i związane z nimi wymagania czasowe
Ujęcie odlewu ciśnieniowego to dopiero początek. Większość części odlewanych ciśnieniowo wymaga dodatkowych operacji, zanim będą gotowe do wysyłki lub montażu. Te etapy po odlewaniu wydłużają czas — czasami więcej niż sam cykl odlewania — i należy je uwzględnić w ogólnym harmonogramie produkcji:
- Przycinanie / Deflashowanie: Usuwanie nadżerek (cienkie metalowe żebra na liniach podziału) i systemów prowadnic/bram. Ręczne odszranianie: 30–120 sekund na część. Automatyczna prasa do przycinania: 3–10 sekund na część.
- Śrutowanie: Oczyszczenie powierzchni i poprawa tekstury. Cykl wsadowy: 5–15 minut dla ładunku części.
- obróbka CNC: Wiercenie, gwintowanie i precyzyjne frezowanie powierzchni odlewów. Czas jest bardzo zróżnicowany: od 30 sekund do 10 minut w zależności od funkcji i mocowania.
- Obróbka cieplna (T5/T6 dla aluminium): Może zająć leczenie roztworami i sztuczne starzenie 6–24 godziny łącznie i wymaga planowania pieca wsadowego.
- Wykończenie powierzchni (anodowanie, malowanie proszkowe, malowanie): 1–48 godzin w zależności od procesu i klasy wykończenia.
- Kontrola i pomiar wymiarowy: Kontrola CMM pierwszych artykułów lub przykładowych planów: 10–60 minut na część w przypadku kompleksowych raportów.
Jeśli uwzględni się operacje po odlewaniu, całkowity czas produkcji części w warsztacie można mierzyć w godzinach lub dniach, a nie w sekundach. Wydajne gniazda produkcyjne łączą w sobie zrobotyzowaną ekstrakcję, wbudowane prasy do przycinania i zintegrowane przenośniki, aby zminimalizować czas między operacjami i zmniejszyć zapasy w toku.
Powszechne błędne przekonania na temat czasu odlewania ciśnieniowego
Kilka utrzymujących się nieporozumień dotyczących harmonogramów odlewania ciśnieniowego powoduje problemy w zaopatrzeniu, planowaniu programu i szacowaniu kosztów:
„Odlewanie ciśnieniowe jest zawsze szybkie”
Odlewanie ciśnieniowe jest szybkie w przypadku powtarzalnej produkcji dużych ilości identycznych części. Nie jest to szybkie w przypadku małych ilości, ponieważ czas realizacji oprzyrządowania dominuje na osi czasu. W przypadku zamówienia prototypu na 500 części 10-tygodniowy czas realizacji oprzyrządowania sprawia, że odlewanie ciśnieniowe jest wolniejsze niż obróbka CNC, a nawet odlewanie metodą inwestycyjną, jeśli chodzi o czas do pierwszej części. Właśnie dlatego istnieje kategoria odlewów ciśnieniowych prototypów z tymczasowymi narzędziami aluminiowymi — akceptuje ona gorszą trwałość narzędzia w celu szybszego uzyskania części.
„Krótszy czas cyklu zawsze oznacza niższy koszt”
Skrócenie czasu cyklu poniżej minimum stabilnego procesu zwiększa ilość złomów i częstotliwość konserwacji matryc. Skrócenie czasu chłodzenia o 10 sekund, zwiększające ilość złomu z 2% do 8%, oszczędza czas maszyny, ale zwiększa koszty metalu i dodatkowej obróbki. Optymalny czas cyklu minimalizuje całkowity koszt na dobrą część — nie tylko czas pracy maszyny. Wymaga to uwzględnienia kosztów złomowania i przeróbek w stosunku do obciążenia maszyny.
„Czas realizacji podany przez mojego dostawcę to całkowity czas realizacji”
Dostawcy zazwyczaj podają czas realizacji oprzyrządowania, a czasami czas realizacji próbki T1. Rzadko obejmują czas na iteracje przeglądu projektu, zatwierdzenie wymiarów po stronie klienta, przygotowanie dokumentacji PPAP lub logistykę. Kupujący, którzy traktują podany czas oprzyrządowania jako całkowity czas do produkcji, regularnie spóźniają się o 4–8 tygodni. Realistyczny plan programu dodaje co najmniej 3–6 tygodni do podanej przez dostawcę liczby na zatwierdzenie części i konfigurację łańcucha dostaw.
